9月4日,随着“隆隆”声响起,“海峰2001”船将首根桩基平稳打入海底,湛江徐闻东二海上风电项目正式进入全面施工阶段。湛江海事部门派出“海巡0927”轮现场警戒守护,保障首桩施工作业安全顺利完成,助力地方绿色能源产业发展。

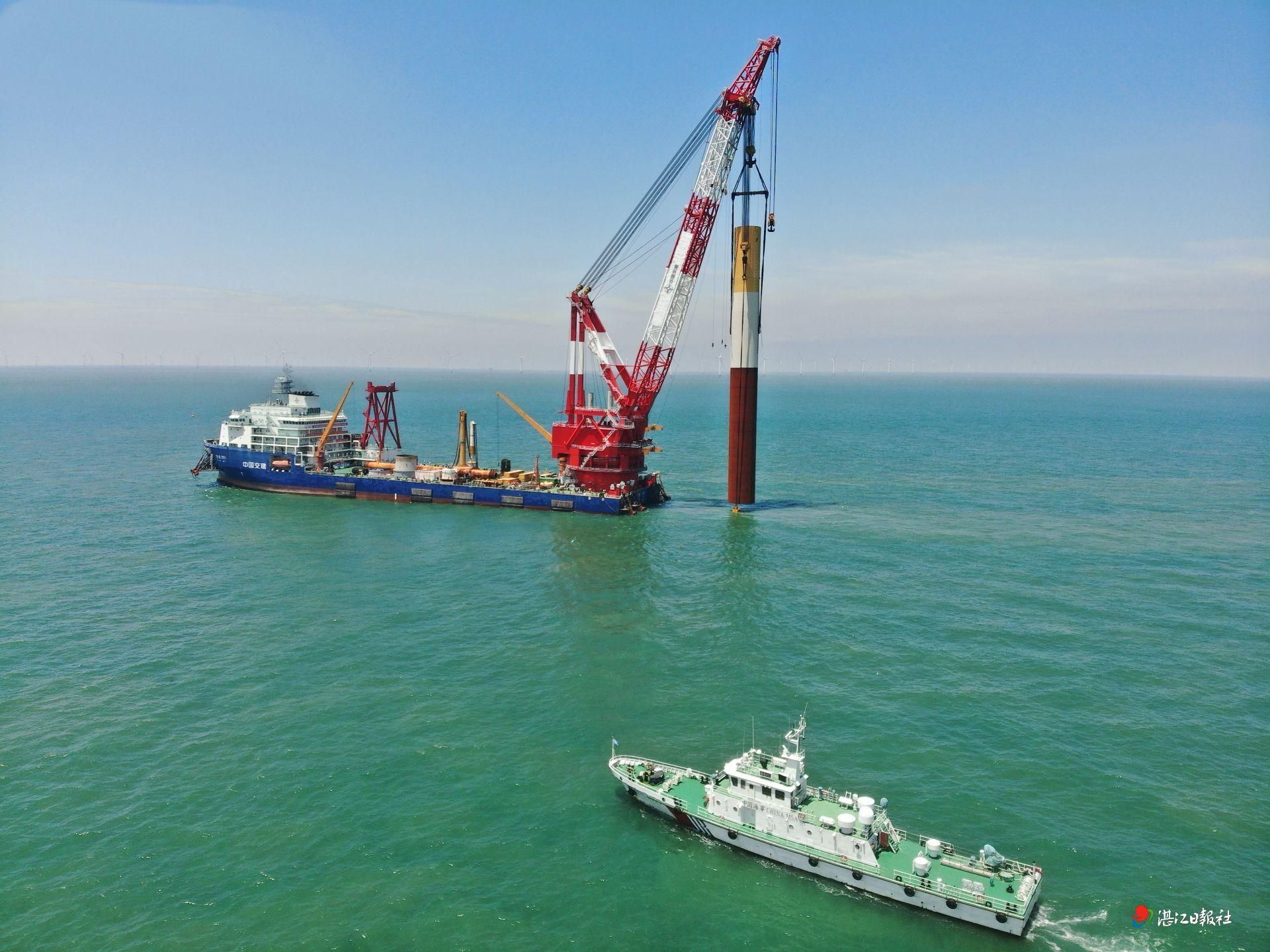

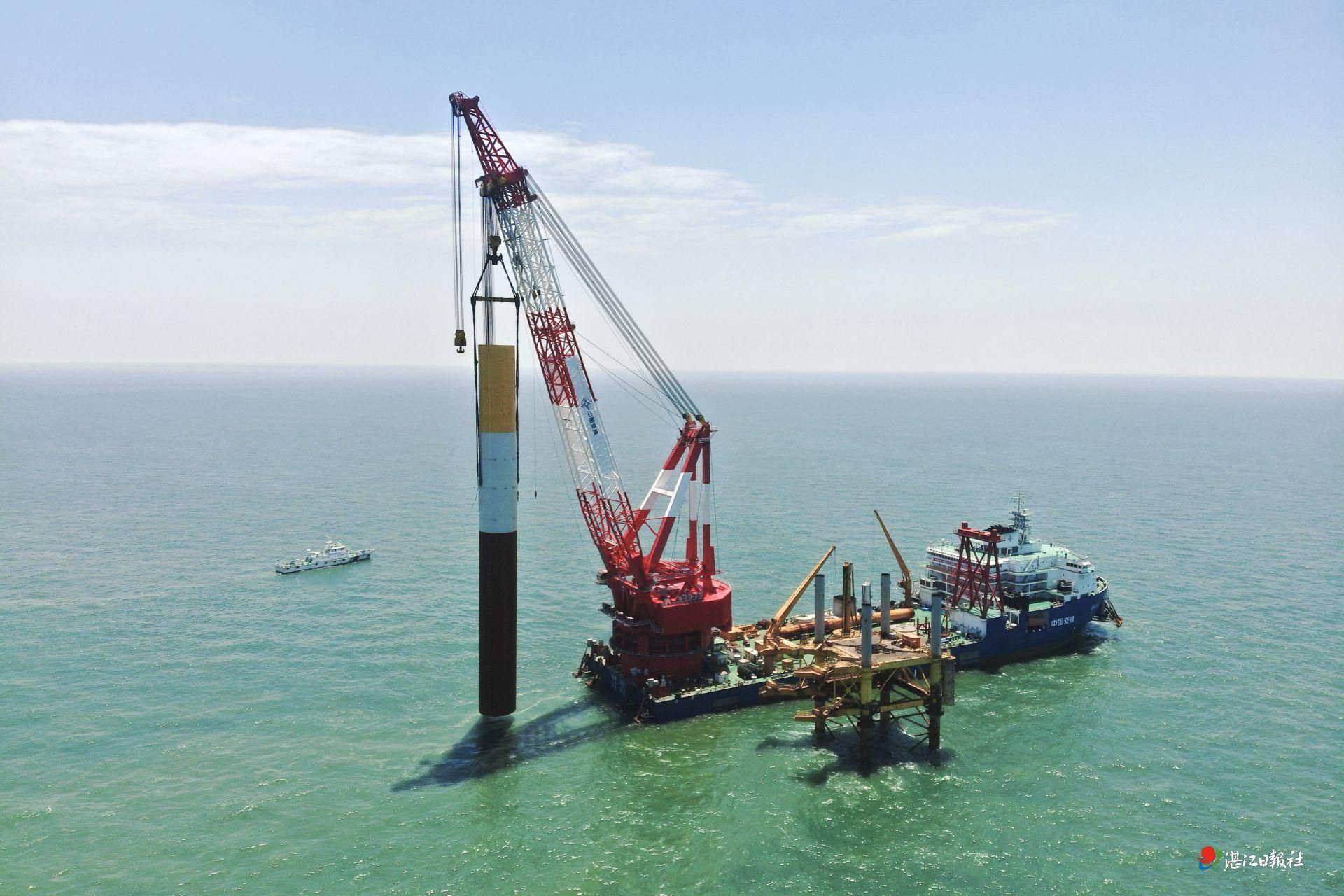

首桩入海。通讯员秦成 摄
据了解,湛江徐闻东二海上风电项目是中核集团首个海上风电项目,也是广东省重点建设项目之一。项目位于广东省湛江市徐闻县锦和镇以东海域,海面年平均风速达8.44米/秒,风能资源丰富。项目规划装机容量30万千瓦,拟安装21台单机容量为14.3兆瓦的海上风机,叶轮直径252米,扫风面积近5万平方米,同时配套建设一座220千伏海上升压站。
“海巡0927”护航警戒。通讯员秦成 摄
项目建成投产后,预计每年可提供绿色电能9.4亿千瓦时,节省标煤28.2万吨,减少二氧化碳排放78.3万吨,对于助力湛江构建“风光储”新型能源体系建设,推动粤西千万千瓦级海上风电基地建设具有重要意义。
为切实筑牢项目施工水上交通安全防线,湛江徐闻海事处靠前服务、精准监管,设立外罗海上风电服务保障工作站,牵头召开项目施工协调会、专家评审会,要求业主、施工、运维等参建单位严格落实安全生产主体责任,建立完善人员落水、船舶碰撞、防抗台风等各类应急预案,扎实做好项目开工阶段安全监管与服务保障各项工作。

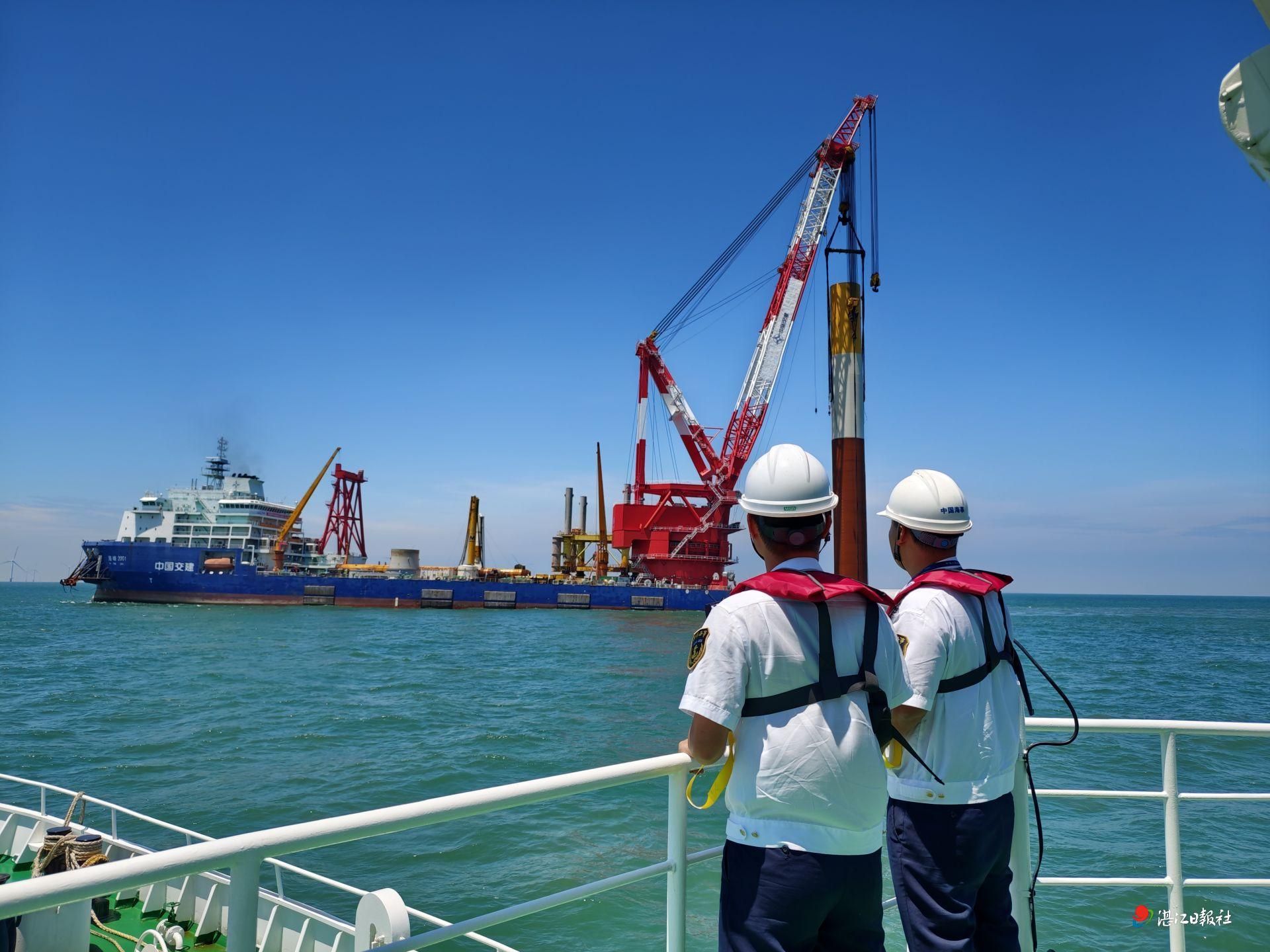

执法人员进行交通管制。通讯员马伟 摄
在船舶作业安全管控上,该处对施工、运维船舶开展入场全面检查,逐项核查船舶证书、船员适任资质、救生消防及防污染设备情况。督促海上风电各单位建立“一船一档”精细化管理,提醒船员做好船舶开航前自查、污染物合规处置等工作,杜绝违规排污行为,守护海域生态安全。
项目开工当日,徐闻海事处派出“海巡0927”轮和执法人员到现场警戒和交通管制,把控首桩施工关键环节,督导施工方严格落实施工水域航标布设、海底电缆标识、船舶防碰撞设施配备等各项安全举措,现场复核项目通航安全保障、水上交通组织、突发应急处置等落实情况,并向各方进行法律法规宣贯,增强船员安全生产意识,保障项目作业安全顺利完成。
